Négyszázmillió euróért kötik be a lengyel törzshálózatba a Lubiatowo–Kopalino atomerőművet
Az erről szóló szerződést a PKP Polskie Linie Kolejowe írta alá a Torpol vasútépítő céggel. Az állami költségvetésből finanszírozott beruházás befejezése 2029-re várható.

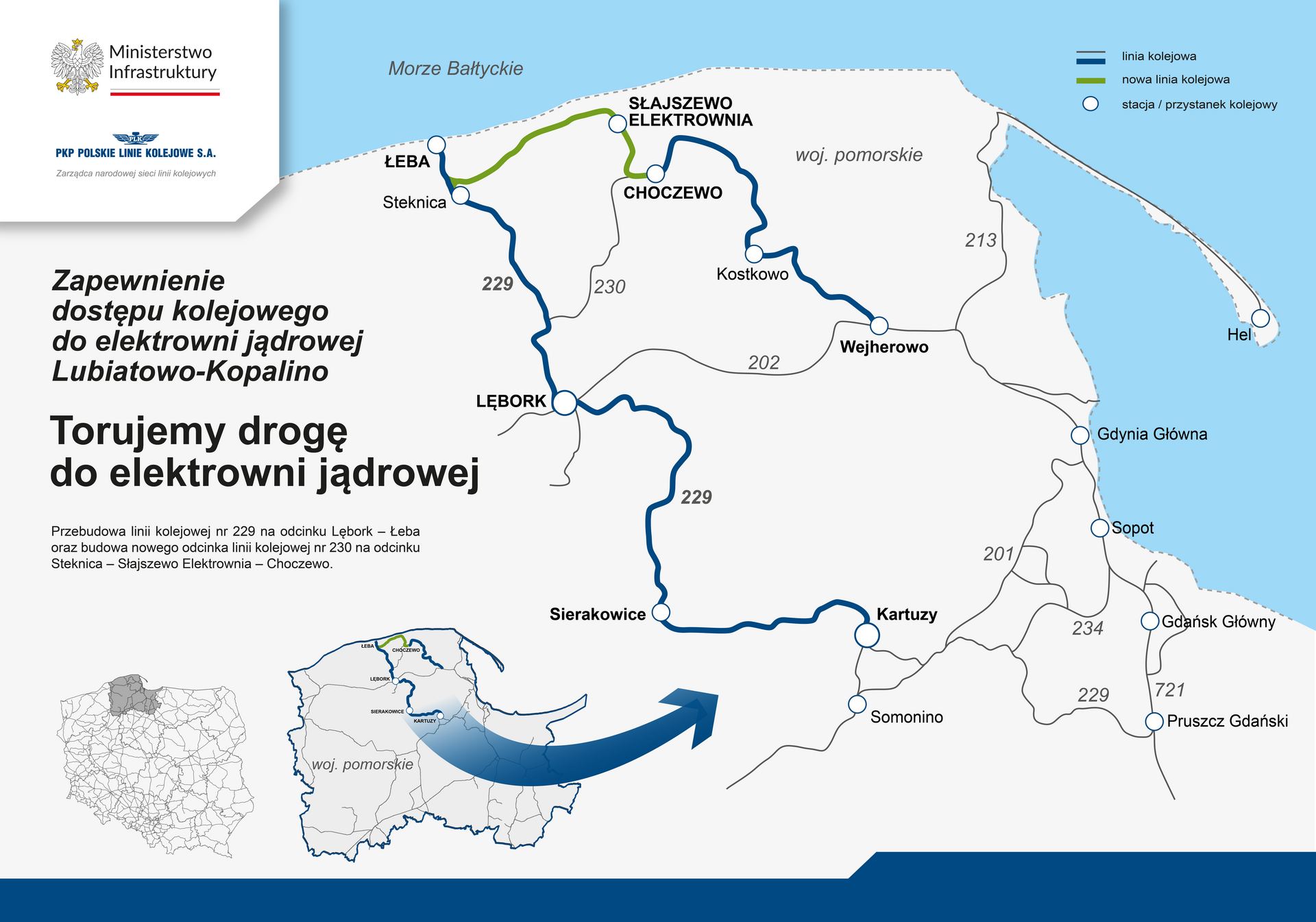

A jelentős projekt magába foglalja a 229-es vonal Lębork és Łeba közötti 32 kilométeres szakaszának korszerűsítését, valamint az említett vonalból kiágazó, az új atomerőmű, illetve az azon túl Choczewo felé vezető vonalszakasz megépítését. A 229-esen hét állomást és megállóhelyet építenek újjá, továbbá egy új megállót létesítenek. Átadását követően a személy- és tehervonatok akár 120 kilométer/óra sebességgel is közlekedhetnek majd a szakaszon.
Jelenleg ezen az útvonalon csak a nyári szezonra szerkesztenek a személyvonatoknak menetrendet.
Steknica állomás közelében hamarosan megkezdődik a 230-as vonal új, a tervezett Lubiatowo–Kopalino atomerőmű és a Choczewo állomás felé kiágazó szakaszának építése is. Ezen a harminc kilométeres, villamosított vonalon hat új állomást és megállóhelyet létesítenek, Choczewo állomást pedig felújítják. Az engedélyezett maximális pályasebességet 160 kilométer/órára emelik. Az erőmű telephelyére érkező építőanyagok szállításának támogatása érdekében az állomások akár 750 méter hosszú és 22,5 tonna tengelyterhelésű tehervonatokat is képesek lesznek kezelni.

Ezt megelőzően, 2025 szeptemberében állapodtak meg a felek az atomerőmű alternatív útvonala felújítási munkálatainak a részleteiben is – a beavatkozás a 229-es vonal Lębork és Kartuzy közötti szakaszát érinti. A projekt harmadik fázisa a 230-ason a Wejherowo–Choczewo közötti pálya korszerűsítése. Utóbbi beruházás kivitelezőjét 2026 második negyedévében választják ki, a munkálatokkal ebben az esetben is 2029-ben végeznek.
A vasútépítési projekttel válik kötöttpályán is elérhetővé az atomerőmű, ezért a beruházás jellegénél fogva stratégiai jelentőségű Lengyelország energiabiztonsága szempontjából. Az észak-lengyelországi Balti-tenger partján fekvő létesítményt 2021-ben választották ki az ország első atomerőművének helyszínéül. A Westinghouse és a Bechtel konzorciumával együttműködésben létesülő erőmű lesz Lengyelország energetikai átállásának pillére, erősíti az energiafüggetlenséget és ösztönzi a nemzetgazdasági növekedést. A tervek szerint az erőmű több mint 12 millió háztartást lát majd el árammal, és a kapcsolódó nukleáris beruházások révén hozzávetőlegesen egy százalékkal járul hozzá Lengyelország GDP-jének növekedéséhez.
Az első kapavágás 2027-ben lesz, 2028-tól tervezik az építkezés ütemnek felgyorsítását, az első blokk befejezése, tesztelése és üzembe helyezése pedig 2035-re várható. Az erőműben termelt áramot 2036-tól táplálják be az ország energetikai hálózatába.
* * *
